摘要:建筑施工中的變形觀測是施工測量中不可或缺的一項重要內容,尤其是在高層建筑施工過程中,其變形趨勢的分析,對驗證結構設計的合理性,檢驗結構施工質量,指導施工過程,確定后澆帶二次澆筑的最佳時間,以及室內外樓地面裝修標高的處理等,均起著至關重要的作用。而且,它所涉及的科技領域不單純是工程測量,還包括巖土工程、結構設計、建筑施工等諸多學科,是一項綜合性的工程技術,其重要性越來越被工程技術人員所重視。
關鍵詞:高層建筑;沉降觀測;成果分析
1.工程概況
1.1本工程位于北京市東城區東直門內大街,海運倉危改區B4區,為甲級寫字樓。
1.2工程規劃建設用地8800.5m²,總建筑面積65126.9m²,其中地上43507.7m²,地下21619.2m²,地下二、三層為車庫兼人防,地下一層為管理用房,地上為辦公用房。
1.3建筑物地下3層,地上22層,建筑高度75m,地下軸距132.100m×59.300m,地上軸距56.700m×48.600m,±0=43.350m。
1.4基礎為筏板基礎(帶地梁),天然地基,持力層為粉細砂層④,地基承載力標準值為280kPa,結構形式為鋼筋混凝土框架剪力墻結構。
1.5本工程由德國設計人員提供建筑設計方案,為了追求視覺效果,在建筑內設計了22層樓高的中庭,八部觀光電梯,使得基礎受力極不均衡,故在水平結構中設置了兩條“凹”型沉降后澆帶,結構設計要求,視沉降觀測結果,證明沉降均勻后,再封閉后澆帶,使結構成為整體。
1.6本工程設計預期沉降量為50㎜。
2.觀測依據
2.1《建筑地基基礎設計規范》(GB50007-2002)。
2.2《北京地區建筑地基基礎勘察設計規范》(DBJ01-501-92)。
2.3《工程測量規范》(GB50026-2007)。
2.4《建筑變形測量規范》(JGJ8-2007)。
3.沉降觀測基準點的設置

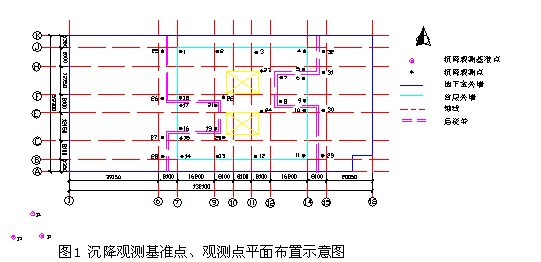

3.1在施工現場以外西南側埋設了3個基準點(見圖1),為沉降觀測中取得準確的起算數據提供了必要的校核條件。
3.2基準點埋設后,與測繪院提供的工程水準點聯測了絕對高程。
3.3基準點連續觀測兩次后取中值確定其起算高程。
3.4基準點在每次觀測前均進行三點聯測,以確定其穩定性。
4.沉降觀測點的設置
4.1基礎及結構施工階段在基礎底板、首層底板上分別設置了32個沉降觀測點(見圖1)。
4.2沉降觀測點埋設后連續觀測兩次,取中值作為起算基準。
4.3沉降觀測點采取閉合水準路線觀測。
5.觀測精度

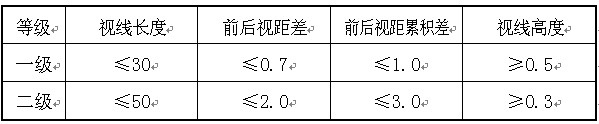

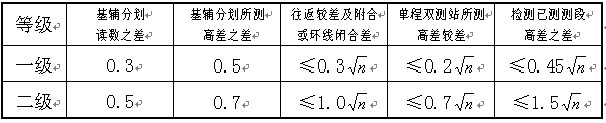

5.1基準點按規范(JGJ8-2007)中一級技術要求和測法施測(見表1、表2)。
水準觀測要求單位(m)表1
5.2沉降觀測點按同規范中二級技術要求和測法觀測(見表1、表2)。
5.3成果有效數字為0.01mm。
6.觀測設備
(1)瑞士產WILDNA—2精密水準儀;
(2)銦鋼精密水準尺;
(3)便攜式計算機;
(4)建筑物沉降觀測分析軟件。
7.觀測周期
首次觀測自基礎底板開始,地下工程觀測3次;地上工程每增加兩層結構觀測一次,并根據委托方要求對其17層、19層各加測一次,地上共觀測14次;結構封頂后每一個月觀測一次,觀測6次,共觀測23次。
8.觀測成果與分析
8.1沉降觀測成果表(略)。
8.2沉降過程組合曲線。

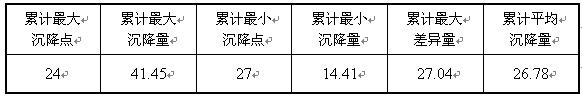

8.3沉降結果統計(見表3)。
沉降結果統計單位:(mm)表
8.4.1在結構施工至2~10層期間,結構自身荷載相對較小的后澆帶外側7、8號點處,沉降量明顯過大,其中8號點為全樓之首。在對施工現場進行勘察之后發現,是由于該處施工荷載過于集中,以及垂直運輸機械影響所致,經施工單位調整施工方案后,沉降變形有了明顯改觀,保證了生產安全;
8.4.2在結構施工至17層時,施工單位為搶工期,提出提前澆筑后澆帶的要求(按常規應在結構封頂后1~2月澆筑),經過與設計人員分析、論證觀測成果,認為時機不夠成熟,否定了施工單位的要求,同時,為了配合搶工,由原計劃的每兩層結構觀測一次,改為每一層結構觀測一次,密切關注變形情況,并在每期觀測后,及時做出分析結論,最終在施工至20層時,經設計人員認可,提前澆筑了后澆帶,即保證了工程質量,又為提前交工創造了條件,現在工程已竣工,證明了我們當時的分析是科學的、合理的;
8.4.3在基槽回填土施工期間,由于施工人員未嚴格按規程操作,逐層回填夯實,而是采用機械,集中大量回填,導致29~32號點處結構下沉過大(本期沉降6.24㎜),為全部觀測成果之最。經分析成果,向工程監理人員反映情況,及時制止了此行為,為施工管理過程提供了相輔的技術服務;
8.4.4該工程施工階段的沉降觀測已經完成,對其觀測成果進行統計、分析,累計最大沉降量41.45㎜,從沉降曲線分析,基本符合變形規律,結構是安全的,施工是合理的。
9.結論
9.1在實施變形觀測之前,針對不同的觀測對象、具體的觀測目的,制定出科學的、具有針對性的技術方案,是很重要的,這是保證項目順利完成的基礎。
9.2要組織專業化的隊伍,完成項目的觀測任務,作業人員要保持相對穩定,配合默契,同時,要了解本項目的施工過程、觀測環境,對分析每期觀測成果是非常重要的。
9.3施工期間的變形觀測,要嚴格按照規定的時間、部位實施,每一次觀測成果的分析,要結合結構荷載情況、施工安排等因素綜合考慮,而且觀測成果精度必須符合規范要求。
9.4建立信息反饋制度,及時將觀測成果通報業主、監理、設計、施工等相關單位,尤其當變形量達到或接近預警值時,應及時反饋信息,以免發生安全事故。
參考文獻:《工程測量規范》(GB50026-2007)。
《建筑變形測量規范》(JGJ8-2007)。
文章標題:中青旅大廈工程沉降觀測分析
轉載請注明來自:http://m.anghan.cn/fblw/ligong/jianzhusheji/1529.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © m.anghan.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
