[摘要]:本文以青上化工(佛山)有限公司的工程為例,從工程最初的搭設拆除、方案驗算到之后的監測和過程控制做了詳細的分析和探討。
[關鍵詞]:高大模板工程;鋼管;設計
一、 工程概況:
青上化工20萬噸復合肥生產線位于佛山市三水區青上化工有限公司內,高大模板施工部為造粒塔85.45m板,層高85.45m,板厚120mm,梁截面有200mm×800mm、300mm×800mm,最大跨度16m。屬于高度超過8m的高大模板工程。
二、 搭設方案:
1、方案
本方案在首層地面采用滿堂紅扣件式鋼管(φ48×3.5,厚度不小于3.1mm)腳手架進行搭設,搭設至71.45m。在71.45m處設32a工字鋼梁平臺作為造粒塔頂板模板支撐的基座。基座上采用滿堂紅鋼管腳手架進行搭設,水平方向使用φ48×3.5(厚度不小于3.1mm)鋼管連系加強,水平桿在柱位置支撐固定,并設置交叉剪刀撐。
2、鋼平臺安拆
按拆流程為:32a工字鋼梁安裝→利用滿堂紅腳手架調平穩(@900設支承點)→圈梁支痤固定→L100×100×7角鋼安裝→焊固定立桿構件→模板立桿搭設→鋼絲繩吊裝→梁板模板安裝→梁板混凝土澆筑→梁板模板拆除→模板立桿拆除→鋼平臺拆除。
3、立桿
立桿上的對接扣件應交錯布置:兩根相鄰立桿的接頭不應設置在同步內,同步內隔一根立桿的兩個相隔接頭在高度方向錯開的距離不宜小于500mm。立桿必須用對接連接。
4、水平桿
200mm高處設置縱橫掃地桿。水平桿應采用扣件與立桿扣牢。從掃地桿起,設置縱橫向水平桿。每2步縱橫水平桿必須緊箍在柱上,以減少模板支架的側移。
5、剪刀撐
每隔一步,設一道水平剪刀撐。垂直剪刀撐在四周與中間每隔4排支架立桿應設置一道縱向剪刀撐,由底至頂連續設置;每道剪刀撐寬度不應小于4跨,且不應小于6m,斜桿與地面的傾角宜在450至600之間;剪刀撐斜桿的接長宜采用搭接,搭接長度不應小于1M,應采用不少于2個旋轉扣件固定。
6、防護設施
搭設時在下層縱橫拉桿頂部鋪設木腳手板作站人平臺,隨搭設高度逐層上翻;腳手板設置在三根橫向水平桿上,并在兩端8cm處用直徑1.2mm的鍍鋅鐵絲箍繞2~3圈固定以防傾翻。
三、搭設及拆除施工工藝
1、搭設施工工藝
流程為:材料配備→鋼平臺制安→立鋼管→水平連系桿→剪刀撐→水平兜網→作業平臺→防護欄桿→模板及其墊木安裝……
2、拆除施工工藝
砼強度達100%時可以拆模。且拆除程序應遵循由上而下、先搭后拆的原則,不準分立面拆架或在上下兩步同時拆架,做到一步一清、一桿一清。所有拉頂等應隨架子拆除同步下降,嚴禁先將拉頂整層或數層拆除后再拆架子;分段拆除高差不應大于兩步(如高差大于兩步,應增設連墻件加固)。拆除下的材料不得直接向下拋擲,應傳送至下層承料面再水平運輸到工作面外。
四、 方案驗算
1、100mm厚板和200×800(mm)梁
在方案的基礎上,根據建設對象的實際情況,通過對板模頂托梁驗算,作用在構件上的各種荷載驗算,頂托梁上設計荷載(集中荷載)的驗算,抗彎強度驗算抗剪強度驗算,撓度驗算等各方面的驗證,均滿足方案順利實施的要求。
2、板、梁模系統鋼管支撐架驗算:
采用Φ48鋼管支撐架,計算時采用壁厚數據為3.1(mm)。支撐架鋼管回轉半徑r為15.91(mm),支撐架鋼管凈截面積A為437.27(mm2)。支撐架搭設高度約為12.72(m),支撐架上部伸出水平橫桿的自由長度為0.5(m)。通過對梁支撐架上部荷載,板支撐架上部荷載,支撐架設計荷載,壓應力,支座反力等各方面的驗證,均滿足方案順利實施的要求。
五、高大支模及支撐體系的驗收
高大支模施工是本工程施工的重點。由于局部樓面高度高,若鋼管扣件支撐體系處理不當,極易發生事故,故必須對高大支撐支撐體系進行驗收,達到施工方案要求后,方可進行下道工序施工。
1、支撐支撐體系的水平縱橫拉桿嚴格按本主案設計的豎向間距位置,地面第一道水平縱橫拉桿距地面為150mm。
2、檢查扣件螺栓的擰緊程度,擰緊扭力矩40—65N*m。
3、滿堂腳手架四邊與中間每隔四排立桿必須設置一道縱向剪刀撐,由底部到頂連續設置;每道剪刀撐寬度不應小于5跨,且不應小于6m,同時與地面的傾角宜在450至600之間,夾角用回扣連接牢固。
4、水平剪刀撐搭設位置,層間隔不得大于2步。
5、單塊梁板的模板支撐支撐體系的四周邊緣,必須設置剪刀撐,防止邊緣失穩,造成質量事故。
六、澆筑過程中的針對性安全措施
1、砼澆筑前模板的驗收必須仔細認真。
2、澆筑順序:必須環型對稱施工。
3、砼澆筑期間及澆筑完成一天內,設專職安全員協同木工檢查模板及支撐的系統的穩定性,發現異常立即停工,迅速疏散作業人員,組織人力排除險情,方能復工。
4、砼澆筑時絕對禁止拆除任何模板,現場設專人負責監管。
5、模板面不能集中堆放混凝土、機械,運輸、傾倒砼嚴禁用力過猛,使用振動棒嚴禁振動模板;
6、現場配備足夠的砼工,要及時將混凝土分散,以免混凝土堆放過高(不應超過20cm),導致樓面支頂負荷過大,產生坍塌。
七、監測方案和過程控制
1、監測方案
1.1、測量儀器:BTS-60820L全站儀。

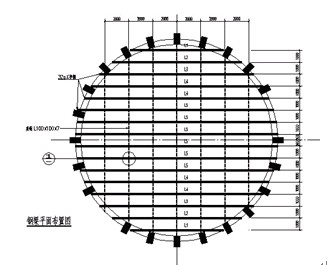

1.2、觀測點布置:在L4鋼梁中間跨上立桿上。
1.3、全站儀位置:設在71.45m。
1.4、當沉降累計大于20mm或水平位移累計大于20mm時必須停工進行加固。
1.5、必須在澆注前按本方案設置好監測點(詳見下圖),并安排專人負責監測并和沉降進行記錄,監測時間為從澆注開到完成后90分鐘,不間斷監測。當出現突變下沉趨勢時,應加強監控,并通知項目經理和項目負責人,立即停止砼的澆注,分析下沉、位移原因,采取加強措施后方可繼續澆注。
2、施工過程控制
2.1、支撐體系、模板搭設完后,必須嚴格按規定組織有關部門進行驗收,驗收通過并簽字確認后方可進行混凝土的澆注。
2.2、由施工現場專職安全員,對施工過程的支撐體系和模板的安全進行監控。監控內容為:模板變形及支撐體系的變形;混凝土澆注過程中堆放高度情況。
2.3、在澆注過程中,派專門的管理人員與木工進行跟班。
八、結語
本方案在施工前,經過各專家的論證,肯定了方案的可靠性,并提出的一些寶貴的意見,確保了工程在保質量保安全的前提下順利澆筑完成。
文章標題:青上化工20萬噸復合肥生產線造粒塔高大支模實例
轉載請注明來自:http://m.anghan.cn/fblw/ligong/kuangye/1945.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © m.anghan.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
